Jõgeva ajutine alajaam saab tugevamaks

Jens Raavik
, ajakirjanik
Copy

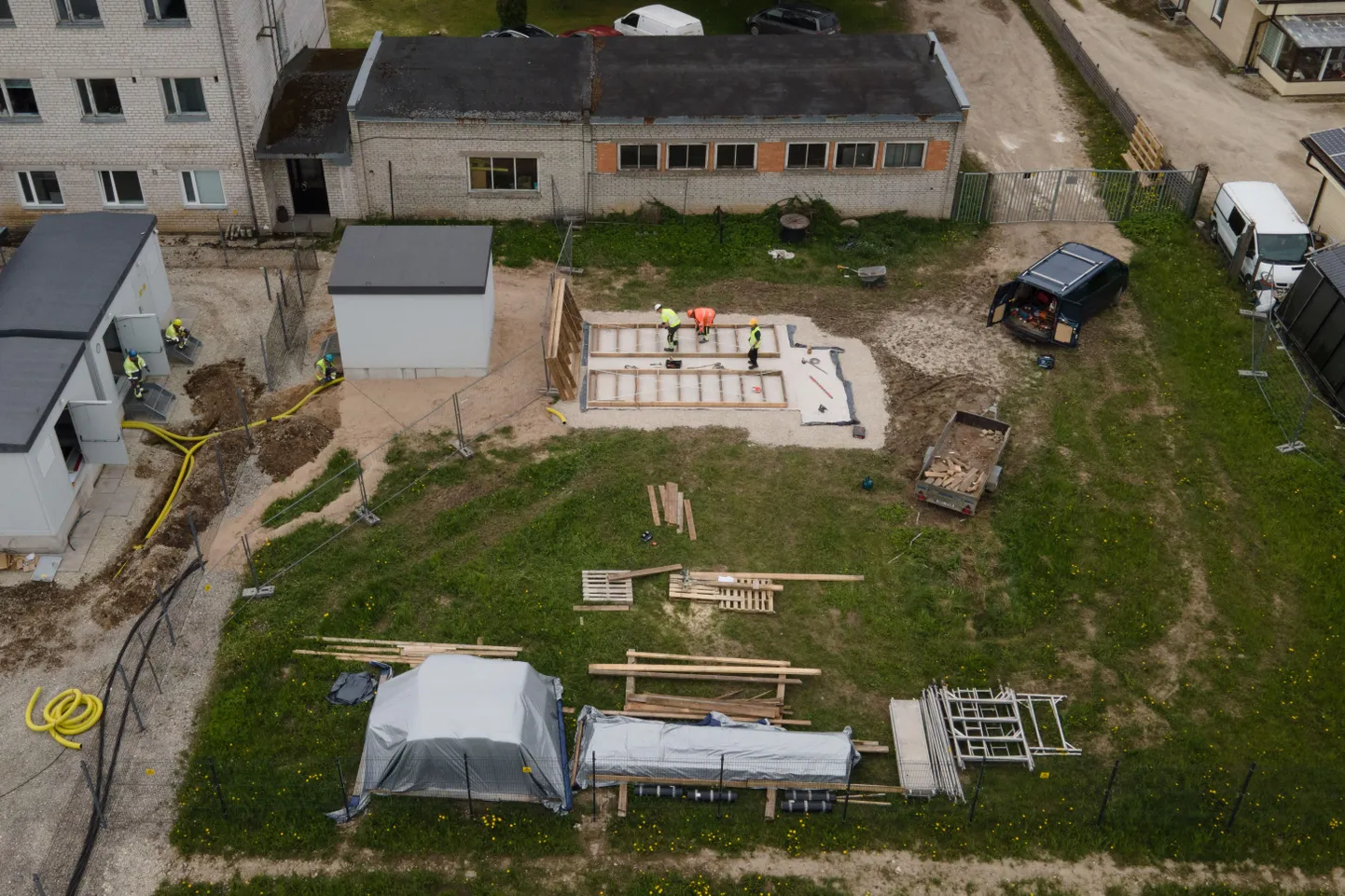

Ajutise hoone ehitus on alajaamas alanud.
Ajutise hoone ehitus on alajaamas alanud. Foto: Karl-Erik Kumm / Elektrilevi

Elektrilevi on hiljuti tules hävinud ja pikaks ajaks Jõgeva elektrivooluta jätnud piirkonnaalajaamas välja töötanud erilahenduse senisest kindlama elektrivarustuse tagamiseks. Selle tarbeks ehitatakse alajaama territooriumile eraldi ajutine hoone ja paigaldatakse täiendavad 10 ja 35 kilovatised seadmed. Lahendus valmib augusti lõpuks.

27. aprillil aset leidnud põlengu käigus sai piirkonnaalajaam sedavõrd tugevalt kannatada, et muutus kasutuskõlbmatuks. Elektrilevi lahendas kriisiolukorra varualajaama operatiivse paigaldamisega.

«Pikas vaates on tegu siiski ajutise lahendusega, kuna elektrivarustuskindluse igakülgseks tagamiseks on tarvilik uuesti üles ehitada piirkonnaalajaam. Praegune lahendus ei taga piisavat võimekust ümberlülitamisteks ning läbilaskevõimet talvisteks tipukoormusteks,» sõnas Elektrilevi varahalduse juht Rasmus Armas.

Uue piirkonnaalajaama planeerimistöödega tehti algust maikuus. Projekti lõpuni viimine võtab aega umbes kaks aastat. Seniks tugevdatakse ajutist lahendust, millega tagatakse Jõgeva linna ja selle lähiümbruse elanikele valmisolek külmemate aegade tulekuks.

Piirkonnaalajaama ehitamisel vähendatakse ühtlasi riske analoogse põlengu kordumiseks. «Jõgeva alajaama põleng sai alguse alajaama all olnud keskpingekaabli jätkuühenduse rikkest, mille järgselt levis tuli alajaama sisemusse. Uuemate alajaamade ehitamisel oleme viimastel aastatel kasutanud lahendust, mis välistab niivõrd laastava põlengu. Alajaamade sisse ehitatakse eraldatud sektsioonid ning põlengu tekkimisel ei saa tuli levida üle kogu alajaama ehk võrgu töökindlus säilib,» selgitas Rasmus Armas.

Ajutise alajaama hoone ehitus praegu käib mja juulis on plaanis alustada seadmete paigaldusega. Pingestamine ning koormuse üleviimine toimub augustis.
